<legend id="h4sia"></legend><samp id="h4sia"></samp>
<sup id="h4sia"></sup>
<mark id="h4sia"><del id="h4sia"></del></mark>

<p id="h4sia"><td id="h4sia"></td></p><track id="h4sia"></track>

<delect id="h4sia"></delect>
  • <input id="h4sia"><address id="h4sia"></address>

    <menuitem id="h4sia"></menuitem>

    1. <blockquote id="h4sia"><rt id="h4sia"></rt></blockquote>
      <wbr id="h4sia">
    2. <meter id="h4sia"></meter>

      <th id="h4sia"><center id="h4sia"><delect id="h4sia"></delect></center></th>
    3. <dl id="h4sia"></dl>
    4. <rp id="h4sia"><option id="h4sia"></option></rp>

        关怀版 网站无障碍
        无障碍阅读
        分享到:
        关于征求《365限制投注额度怎么办_365bet软件下_503-365级电力接入工程费用分担机制实施办法(征求意见稿)》的函
        【字体:

        关于征求《365限制投注额度怎么办_365bet软件下_503-365级电力接入工程费用分担机制实施办法(征求意见稿)》的函

        365限制投注额度怎么办_365bet软件下_503-365级电力接入工程费用分担机制实施办法

        (征求意见稿)

        第一章

        第一条  为贯彻《国务院办公厅转发国家发展改革委等部门关于清理规范城镇供水供电供气供暖行业收费促进行业高质量发展意见的通知》(国办函〔2020129 号)和《关于进一步明确电力接入工程费用分担机制有关事项的通知》(赣发改价管【2022】521号)文件有关精神,进一步优化用电营商环境,减轻企业负担,结合本市实际,制定本实施办法

        第二条  本实施办法适用于市级城镇规划建设用地范围内,2021年3月1日后通过出让或划拨取得土地使用权的项目。

        第三条  电力接入工程费用指在城镇规划建设用地范围内,从用户地块区划红线连接至公共管网发生的入网工程建设费用,不包含用户提出的超标准报装或个性化需求等延伸服务费用。

        第四条  低压小微企业电力接入工程范围为计量箱至公共管网连接处的电力工程;高压非住宅类项目电力接入工程范围为建筑红线处(用户受电点)新上计量柜至公共管网连接处的电力工程;高压住宅类项目电力接入工程范围为建筑区划红线内第一级配电站进线电源搭接处至公共管网连接处的电力工程。电力接入工程范围见附件1。

        第二章  分担机制分类

        第五条  电力接入工程区分低压小微企业项目、储备土地项目和除前两类外的其他类项目(以下简称“其他类项目")三类。

        笫六条  低压小微企业和低压零散居民用户的用电报装接入工程费用(含计量装置)由供电公司承担。

        第七条  储备土地项目(含土地征收项目),包括住宅和非住宅两类,将电力接入工程费用纳入土地储备成本,不得由供电公司负担。对拟收储土地(指已纳入土地储备计划或经县级(含)以上人民政府批准,目前已启动收回、收购、征收等工作,但未取得完整产权的土地)、城中村的电力接入建设项目,适用政策与入库储备土地项目一致。电力接入工程由土地储备(征收)管理主体委托供电公司代为建设或直接投资建设。

        第八条  其他类项目,除以上外的各电压等级用户电力接入工程,供电公司承担电气工程投资,属地政府负责投资建设线路通道、电缆管廊及管道等设施,杆塔基础建设及通道拆迁等,并办理相关行政手续。为避免重复建设,各线路通道、电缆管廊、管道等应结合远期需求一次建设到位。

        第三章  实施流程及要求

        第九条  低压小微企业和低压零散居民用户报装的电力接入工程,具体建设流程按照供电公司内部工程项目要求进行管理。

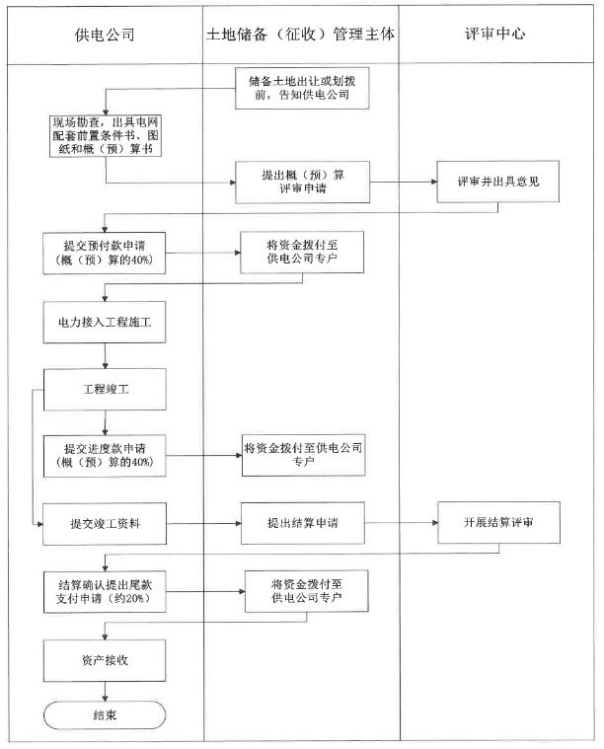

        第十条  储备土地项目电力接入工程,纳入政府投资项目管理,由土地储备(征收)管理主体作为政府实施机构,负责统筹协调、资金监管等职责。项目前期储备土地项目,由土地储备(征收)管理主体将电力接入费用列入土地储备(征收)项目投资估算,并将上述费用纳入项目储备成本。土地储备(征收)管理主体依据代建合同及供电公司的申请,拨付相关资金至供电公司账户。具体建设流程及要求如下(流程图见附件 2 ) :

        (一)项目启动。储备土地出让或划拨前,土地储备(征收)管理主体应及时告知供电公司。供电公司结合项目落地区块电力接入现状,统筹考虑区域电网规划建设,根据项目终期用电规模出具电网配套前置条件书、项目图纸和概(预)算书,并提交给土地储备(征收)管理主体。

        (二)概(预)算评审。土地储备(征收)管理主体收到供电公司提交的材料后,及时向市评审中心提出概(预)算评审申请。市评审中心出具备案意见,供土地储备(征收)管理主体安排资金计划使用。如项目用电需求发生较大变更,应重新进行概(预)算评审。

        (三)预付款拨付。供电公司根据评审中心备案意见向土地储备(征收)管理主体提请安排概(预)算的60%资金。土地储备(征收)管理主体收到申请后,3个工作日内将资金拨付至供电公司账户。

        (四)接入工程建设。供电公司在收到电力接入费用资金后,履行内部工程项目管理流程,组织开展工程建设。

        (五)进度款拨付。电力接入工程竣工后,供电公司向土地储备(征收)管理主体再提请安排概(预)算的 30%资金。土地储备(征收)管理主体收到申请后,3个工作日内将资金拨付至供电公司账户。

        (六)项目结算。电力接入工程竣工后,按365限制投注额度怎么办_365bet软件下_503-365政府投资项目结算有关规定办理结算。

        (七)尾款资金拨付。项目结算确认后,土地储备(征收)管理主体应3个工作日内将工程尾款(含施工、设计、监理等工程相关所有费用,约10%比例)资金拨付至供电公司账户。

        笫十一条   其他类项目,由项目建设主管部门牵头负责,由属地政府出资并负责建设线路通道、电缆管廊及管道等设施,杆塔基础建设及通道拆迁等,或由属地政府参照储备土地(征收)项目管理要求委托供电公司代建。为保证土建与后续电气工程建设能够高效衔接,在土建实施的可研、设计、验收等关键环节,项目建设主管部门应通知供电公司共同参与。验收通过后,供电公司及时组织电气工程部分的施工。

        笫十二条  电力设施建成后无偿移交给供电公司管理,设备对应的后续维修养护费用和更新改造由供电公司负责,纳入供电企业经营成本。

        十三条  强化信息化系统支撑,开发业务管控平台,线上获取土地储备项目信息,动态精准触发电力接入工程建设流程,过程资料线上传递,建设进度线上共享,支撑电力接入工程高效建设。

        第四章  特殊项目处理

        笫十四条  对于成片开发区域,其外部电力接入工程需求供该区域多个土地受让方使用,电力接入工程需根据该片区多个土地受让方用电需求统筹考虑,打包建项,费用按照相关比例分别纳入该区域各储备土地成本,由市自然资源局会同相关部门采用一事一议的方式明确电力接入费用方案。

        第十五条  本实施办法原则上仅适用于10千伏及以下配网接入工程,对于10千伏以上电压等级线路投资,作为特殊用电需求及其他政府重点关注项目,由项目审批部门会同市自然资源局、供电公司相关部门专题研究,以一事一议方式论证合理性,明确是否需要超标配置及出资方式。

        第五章  附则

        第十六条对于2021年3月1日以前取得土地使用权的存量项目,仍按合同约定、原有政策规定或市场惯例执行。对于2021年 3 月 1 日以后至本实施意见发布前批复的土地储备项目,由项目所属土地储备(征收)管理主体申请追加项目的电力接入工程费用,并及时向项目业主拨付相关费用。

        第十七条各县(市、区)可参照本实施办法执行,或根据实际情况制定实施办法

        第十八条  本实施办法自发文之日起执行。

        附件:1. 电力接入工程范围

        2. 储备土地项目电力接入工程建设流程图

        附件1:

        电力接入工程范围

        一、低压小微企业项目(低压零散居民用户

        低压小微企业电力接入工程范围为电表箱至公共管网连接处的所有电力工程,以新上计量箱内电能表出线处为分界点,分界点电源侧供电设施属于电力接入工程范围,负荷侧受电设施由企业投资建设。示意图中蓝色部分代表电力接入工程范围,红色虚框代表建筑规划红线(下同)。

        1 从架空线接入的低压小微企业电力接入工程

        2  从公变(分接箱)接入的低压小微企业电力接入工程

        二、高压非住宅类项目

        非住宅类项目电力接入工程范围为电力建筑红线处新上计量柜至公共管网连接处的所有电力工程,以土地受让方高压电缆与新上计量柜出线开关下桩头搭接处为分界点,分界点电源侧供电设施属于电力接入工程范围,负荷侧受电设施由土地受让方投资建设。

        3- 从架空线接入的非住宅类电力接入工程

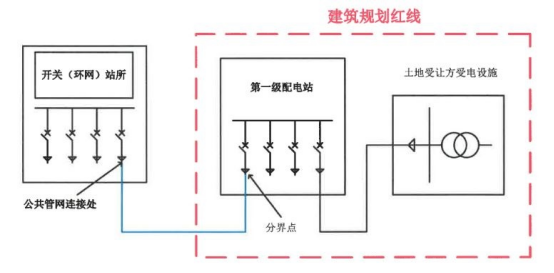

        4- 从开关(环网)站接入的非住宅类电力接入工程

        三、高压住宅类项目

        住宅类项目电力接入工程范围为建筑区划红线内第一级配电站进线电源搭接处至公共管网连接处的所有电力工程,以进线高压电缆与土地受让方第一级配电站进线总开关上桩头搭接处为分界点,分界点电源侧供电设施属于电力接入工程范围,负荷侧受电设施由土地受让方投资建设。

        5 住宅类电力接入工程

        附件 2:

        储备土地项目电力接入工程建设流程图

        扫一扫在手机打开当前页
        无标题文档
